+ Dorfgemeinschaftshaus – Timeline +
In der Timeline zum Bau des Dorfgemeinschaftshauses halten wir immer den aktuellen Baufortschritt mit Bildern, Eckdaten und Meilensteinen fest. Seit dem 15. Juli laufen die Vorbereitungen für den Bau direkt neben dem Selbecker Sportplatz im Schürenbusch. Das Dorfgemeinschaftshauses ist nur eines von vielen Projekten, welches der Verein in den letzten Jahren in Zusammenarbeit mit der Stadt Barntrup sowie dem Kreis Lippe in die Wege geleitet und mit Eigenleistungen vollbracht hat.
Aktueller Baufortschritt 🙂
Timeline Dorfgemeinschaftshaus

Bevor alles Begann
Spielplatz im Schürenbusch vor Beginn der Baumaßnahmen.

Rückbau des Spielplatzes
Heute wurden die Zäune, die Ballfangzäune sowie die Tore & Spielgeräte abgebaut.

Bauwagen auf dem Sportplatz
Alle Vorbereitungen sind getroffen. Auch ein Bauwagen steht schon auf dem Sportplatz bereit.

Kies aus dem Bett der alten Rutsche entfernt
Der Kies auf dem Spielplatz sowie das Fundament der Rutsche wurden entfernt. Außerdem wurde das Gelände abgesteckt und mit Absperrungen gesichert.

Abstecken des Dorfgemeinschaftshauses
Heute wurden die Ecken des Fundaments abgesteckt und die Baustelle mit Holzwinkeln markiert.

Baugenehmigung erteilt
Die sehnsüchtig erwartete Baugenehmigung wurde erteilt und ist bei uns eingetroffen.

1. Spatenstich
Der Bau des Selbecker Dorfgemeinschaftshauses beginnt mit dem „1. Spatenstich“ vom 1. Vorsitzenden Christof Pettenpohl sowie Borris Ortmeier, dem Bürgermeister der Stadt Barntrup.

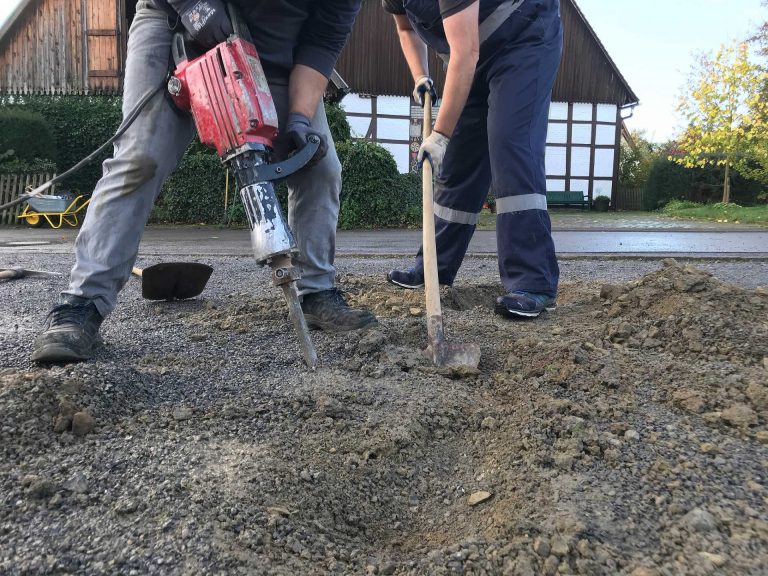

Kanalhöhe checken
Heute wurde gestemmt, nivelliert und gegraben, was das Zeug hält – um die Höhe der Abwasserrohre zu ermitteln.

Streifenfundamente ausschachten
Die Baugrube verfüllt und verdichtet. Anschließend wurden die Streifenfundamente ausgehoben.

Verfüllen der Streifenfundamente
3 vollgeladenen Betonmischer waren nötig, um das Fundament zu füllen.

Schalsteine setzen
Auf das Fundament wurden heute die Schalsteine gesetzt und ausgerichtet.

Schalsteine betonieren und Hausanschluss
Die Schalsteine wurden mit Beton verfüllt und mit Metallankern versehen. Außerdem wurden Leerrohre für den Hausanschluss gesetzt.

Abwasserrohre verlegen und Baufläche verfüllen
Die Abwasserrohre wurden gelegt und die Erde sowie Rasen aus der Baufläche entfernt. Anschließend wurde die Baufläche mit Schotter.

Schotter verdichtet und Schalung angebracht
Heute wurde der Schotter verdichtet sowie die Schalung für die Bodenplatte angebracht.

Schalung und Baustahl einbringen
In den letzten Tagen wurde die Bodenplatte gedämmt und eingeschalt. Außerdem wurden Baustahl-Matten ausgelegt und befestigt.

Betonieren der Bodenplatte
Nachdem mit Stahlmatten eingebracht wurden, wurde heute die Bodenplatte betoniert.

1. Stein wird gesetzt
Heute wird der 1. Stein auf die Bodenplatte gesetzt.

1. Steinreihe mauern
Die erste Steinreihe wurde gemauert.

Das DGH nimmt Form an
In den letzten Wochen wurde das Mauerwerk hochgezogen. Innenwände gemauert sowie Stürze & Ringanker eingeschalt und betoniert.
Sieh dir den Zeitraffer dazu an:

Der Rohbau ist fertig!
Die letzten Arbeiten am Rohbau wurden abgeschlossen. Nun kommt der Dachstuhl drauf.

Der Dachstuhl ist fertig
Die letzten Arbeiten am Dachstuhl wurden abgeschlossen. Am folgenden Freitag findet das Richtfest statt.
Passend dazu der Zeitraffer

Richtfest
Viele Helfer, Vereinsmitglieder sowie Rat & Verwaltung der Stadt Barntrup waren zum Richtfest gekommen. Traditionell mit Richtkranz und Richtspruch. Im Anschluss gab es Essen und Getränke.

Das Dach wird gedeckt
Die Vorbereitungen sind abgeschlossen und nun geht es los mit dem Decken des Pultdaches.

Dachboden über den Toiletten
Heute wurde eine Zwischendecke eingezogen. Der Dachboden zum Lagern für weiteres Vereinsinventar befindet sich über den Toiletten. Die Dachbodenluke ist in Eingangsbereich vorhanden.

Dampfsperre angebracht
Im Innenraum wurde die Dampfsperre angebracht. Anschließend wurde Lattung und Konterlattung am Dach befestigt.

Elektrik
Schlitze wurde gefräst sowie Löcher gebohrt. Die ersten Leitungen sowie Steckdosen wurden verlegt.
